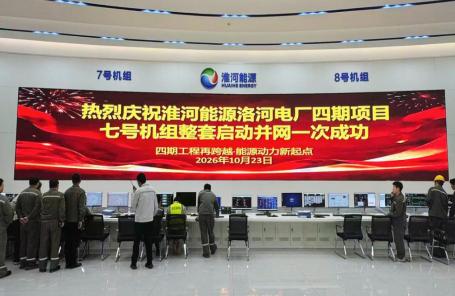

山东法制传媒网:(闫凯林)10月23日16时16分,由中能建建筑集团承建的淮南洛河电厂四期2×1000兆瓦超超临界二次再热燃煤发电机组项目7号机组首次并网一次成功,顺利接入电网,各项运行参数稳定优良。此前10月22日凌晨00:18,机组汽轮机已平稳定速于3000rpm额定转速,各项参数优良;从大机定速3000rpm到顺利并入电网,7号机组一气呵成、一次成功,为后续带负荷调试和168小时满负荷试运奠定坚实基础。
全员出动,并网条件一一落实
自9月13日锅炉点火冲管完成后,项目部迅速转入恢复施工。整套启动期间,项目部全员出动、领导带班,各部门、各专业统一行动,128名管理人员、599名作业人员两班倒、连轴转,紧盯节点、协同作战,主蒸汽、再热器管道系统复位、弹簧支吊架校核、管道清洁度验收等工作有序展开,冲管阶段暴露的缺陷动态闭环、逐项销号。
9月23日,安徽省调组织开展并网前验收,项目部对照反馈意见,逐条整改、逐项复查,把问题台账在启动前全部闭环;10月16日,500kV升压站启动受电成功,为机组并网打通电气通道。10月12日,电力工程质量监督站完成7号机组(申请并网容量1000MW)整套启动试运前阶段质量监督检查,同意并网。至此,锅炉碱洗、酸洗、空气动力场试验、蒸汽吹扫、汽轮机冲转及各辅机系统调试相继完成,并网条件逐项落实到位。
凌晨冲转,3000转一次成优
10月22日凌晨00:18,主控室灯火通明。随着锅炉点火,风烟、制粉、除渣等辅机系统有序投运,蒸汽参数平稳攀升至冲转阈值。冲转指令下达,汽轮机转子平稳提速,依次完成低速暖机、中速暖机、高速升速,最终稳稳定格在3000rpm额定转速。
集控室与现场双向联动、全程值守,值班人员紧盯轴振、胀差、轴承温度、汽缸膨胀等数十项核心参数,一行行核对、一项项比对;发电机空载特性试验、励磁系统校验、保护传动试验随后一次通过,整机协同匹配性和控制可靠性得到充分验证,整套启动实现一次成优。在屏幕这头盯参数,在设备那头核状态,没有人多说一句话,却把每一个数据都看在了眼里。
雨夜坚守,党旗立在调试一线
十月的淮南,一场夜雨不期而至,气温骤降。7号机组进入整套启动、并网前最吃紧的阶段,灯火彻夜未熄。主控室里,值班人员凝神盯着跳动的参数;设备平台上,党员和青年骨干两班倒、连轴转,通宵守在一线。疾风骤雨浇在锅炉上,寒气透进工装,他们一身泥水、满脸油污,抹一把脸,又是一个夜班。满脸油污却笑得眯起眼睛,工装泥点斑斑、雨靴沾满泥水仍稳稳站着——这,就是现场此刻最真实的写照。
针对攻坚期任务密集、交叉作业多的特点,项目部建立“分级盯控、每日盘点、闭环销号”机制,班子成员分专业牵头盯守,每日碰头梳理进度、研判问题,做到当日任务当日清、发现问题第一时间处置。正是这一桩桩细致的活儿,托举起并网操作的一次成功。
稳步向前,投产再进一步
首次并网一次成功,标志着7号机组由安装调试进入带负荷试运阶段,全面检验了锅炉、汽轮机、发电机三大主机及全系统辅机的安装质量与协同性能。
下一步,项目部将持续做好参数监视、设备巡检和缺陷整改,加强各专业协调配合,秉持“至精者,赢未来”核心价值观,慎终如始、再接再厉,稳步推进带负荷调试和168小时满负荷试运,全力保障机组按期高质量投产。(中能建建筑集团)
